秋灌供水!丰满大坝8月19日再度开喷!(组图)

21.08.2016  15:42
秋灌供水!丰满大坝8月19日再度开喷!(组图) - 新浪吉林
秋灌供水!丰满大坝8月19日再度开喷!(组图) - 新浪吉林
秋灌供水!丰满大坝8月19日再度开喷!(组图) - 新浪吉林
秋灌供水!丰满大坝8月19日再度开喷!(组图) - 新浪吉林
秋灌供水!丰满大坝8月19日再度开喷!(组图) - 新浪吉林
来源: n.sinaimg.cn

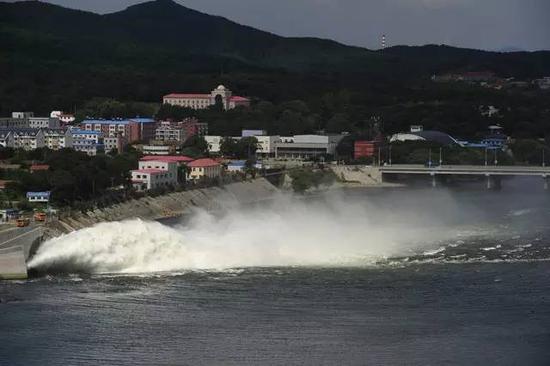

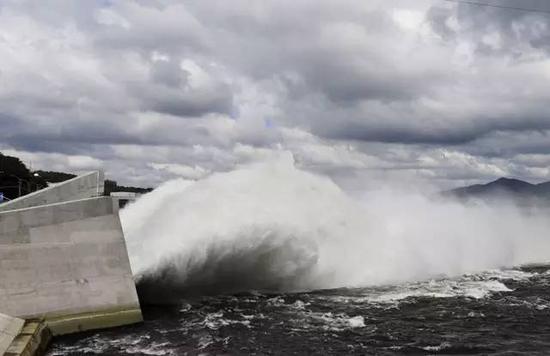

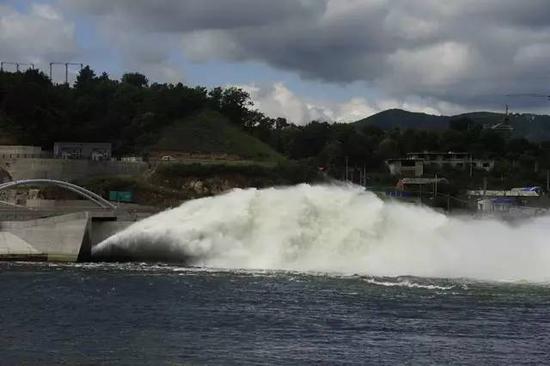

  在吉林市,要论壮观,丰满大坝开闸泄洪可算一个。

  为确保丰满电厂三期电站220千伏高厂变更换检修期间下游供水安全,应吉林市政府要求,8月19号,丰满重建工程启用泄洪兼导流洞为下游城市及农田秋季灌溉供水。

  8月19号至25号期间,丰满电厂三期电站进行220千伏高厂变更换检修,届时两台机组全停无出流。为此,19号日6时,国网新源丰满建设局开启导流洞出口弧门,保证每日出流量350立方米/秒,持续为下游供水直至高厂变检修结束。

   壮观之景滔滔江水永不休

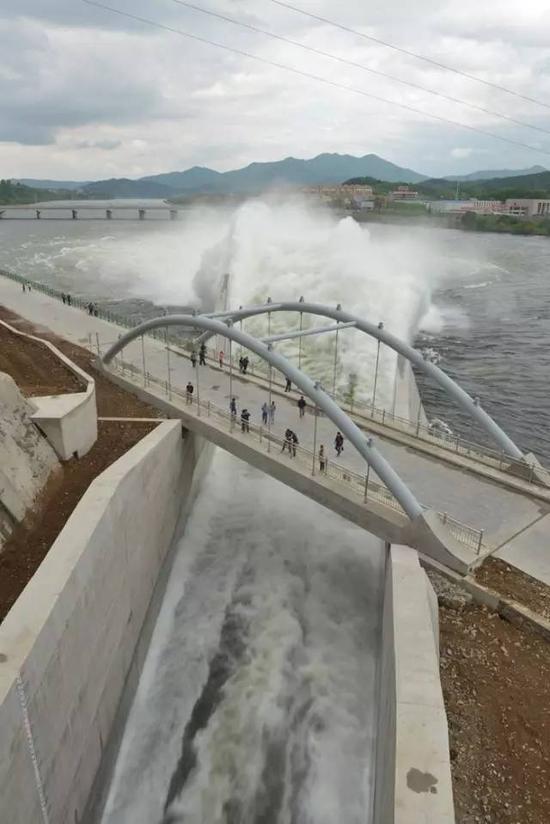

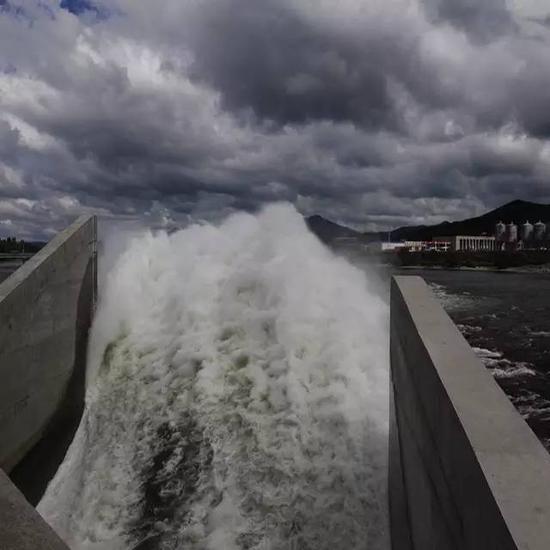

  丰满重建工程泄洪兼导流洞位于三期电站引水洞左侧,全长847.12米,为深孔有压洞,采用内径10.5米混凝土衬砌,具有施工导流、防洪度汛和保下游供水功能。

   浪头奔腾咆哮之声久不息

  据了解,今年是丰满大坝重建工程的高峰期,目前大坝混凝土浇筑超过100万立方米,厂房发电工程土建混凝土浇筑完成12万立方米,机电设备安装工程正在加紧向前推进。

   相关链接这个水洞功能大

  丰满重建工程泄洪兼导流工程2013年4月开工建设,2014年10月实现主洞贯通,2015年6月25日,经水电工程质量监督总站质量监督现场巡视,认定导流洞工程经分流验收后具备过流条件。2016年5月,首次利用该洞进行施工导流。

  记者 丨郭佳/文 马若凡/摄影 徐英宏
