长春采暖期临近 长热集团昼夜不等闲全面施工

01.10.2016  19:11
长热集团领导班子视察重点工程施工情况 - 新浪吉林
长春采暖期临近 长热集团昼夜不等闲全面施工 - 新浪吉林
长春采暖期临近 长热集团昼夜不等闲全面施工 - 新浪吉林
长春采暖期临近 长热集团昼夜不等闲全面施工 - 新浪吉林
长春采暖期临近 长热集团昼夜不等闲全面施工 - 新浪吉林
来源: n.sinaimg.cn
长热集团领导班子视察重点工程施工情况

  随着采暖期的临近,长热集团开发建设处进入了全面施工状态,职工放弃节假日休息,部分建设任务更是昼夜施工,全员绷紧建设和安全两根弦,以饱满的干劲和严谨的工作作风,为冬季运行打下坚实基础。

  目前,东南电厂供热管网工程完成直埋敷设管网25公里,占总体工程形象进度的82.58%。其中完成DN1200管道建设22.91公里,DN800管道建设2.09公里,水泥管顶管814延米以及18座阀门井的建设施工任务。同时,多热源联网工程也在紧锣密鼓的施工中。剩余未施工管线长度约为4.7公里。

  长热集团在市区内的开发建设工程中,客车厂一二次网、顺邦物业等一次网施工,开发建设处均调配了大量精兵强将,明确工程节点,倒排工期,加快推进,在保证质量的前提下确保按时完成建设任务。另外,已经完成了6个小锅炉房的一次网建设,还有11个正在建设当中。

  开发建设处大力开展自查自纠活动,重点做好“四口”及临边防护、现场材料堆放、工地围档安全等检查工作,对存在的问题进行现场整理汇总。除此之外,加大突击检查力度,安排专人进行监督,落实整改,确保检查工作切实有效,消除安全生产隐患。

  面对施工任务繁重,工期节点紧张的压力,干部职工把压力转变为动力,充分利用各种资源,把工作重点转移到“抢进度、保障节点工期”的目标上来。根据建设任务,昼夜施工地点实行领导分片包干制和领导夜间值班制。细化每日的工作量,对当天施工进度实行跟踪检查,完不成的及时采取补救措施,用日进度保月计划。

  在长热集团领导高度重视下,开发班子率先垂范,所有参建职工的劳动热情空前高涨。施工中,他们克服场地狭窄、带水作业、汛期较长、工程技术含量高、图纸变化等一道道难题,齐心合力,拼抢工期。

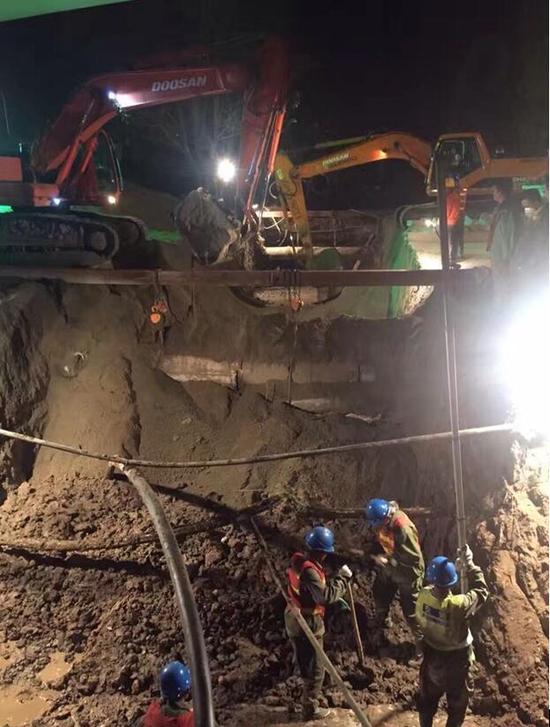

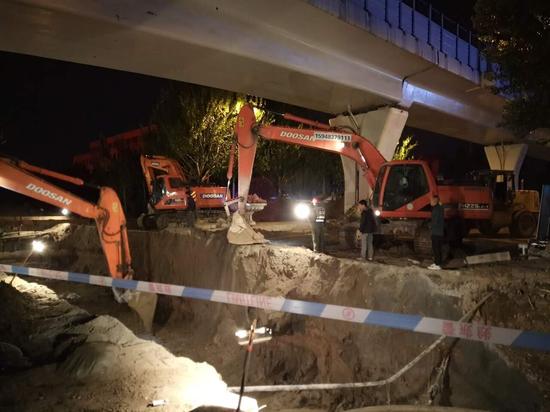

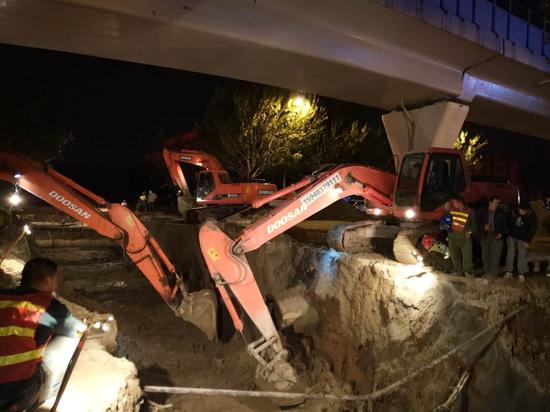

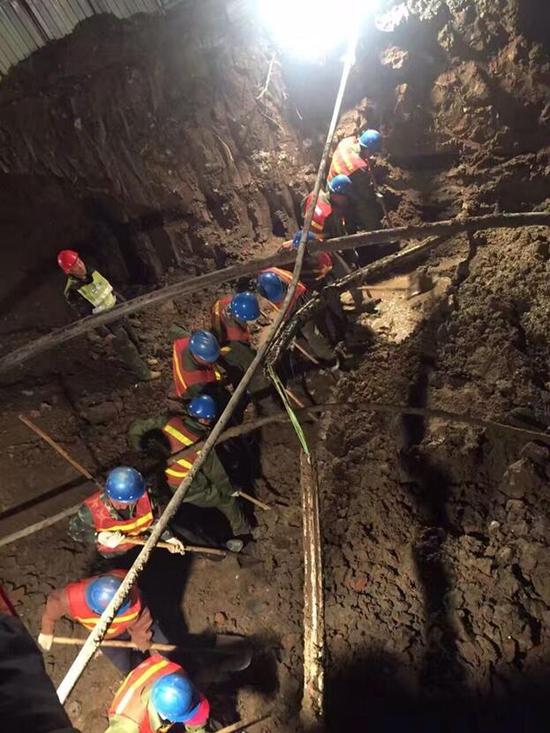

  横过临河街的管网过路工程,遇到了极大地困难,在临河街上,分布着排水、自来水、燃气管线,通信光缆和天网摄像头等。特别是三条排水管线由于管径较大,增加了开沟深度。南三环、临河街还是重要的交通聚集点,车流量很大。在这种不利的情况下,开发建设处的干部职工积极加强协调,并选择夜间进行施工,班子成员和所有技术人员都在施工现场进行指导与监督,配合施工队伍进行各项施工作业,仅用四天时间就完成了横过临河街的施工作业。

  据小编了解,长热集团开发建设处全体职工在集团的带动下,有信心,继续发扬敢打硬仗,不怕困难的传统,保质保量完成集团公司赋予的各项建设任务。
