二道街天桥建设十一完工 该地曾发生多起事故
城市晚报讯 长春市两横三纵快速路已经投入使用,给人们驾车出行带来了很大的便利,但随之而来,行人出行安全也备受关注。日前,长春市亚泰大街快速路与二道街交会处发生的两起行人横穿马路被撞身亡事故,引发了人们对于过街天桥的关注。昨日,记者从长春市建委召开的“两横三纵”快速路过街天桥建设情况介绍会上了解到,“两横三纵”快速路计划实施天桥20座,其中8座天桥已完工,7座天桥正在建设,3座天桥拟近期开工建设,2座天桥暂未实施。二道街过街天桥力争在十一前完工。
8座天桥已完工 7座天桥在建

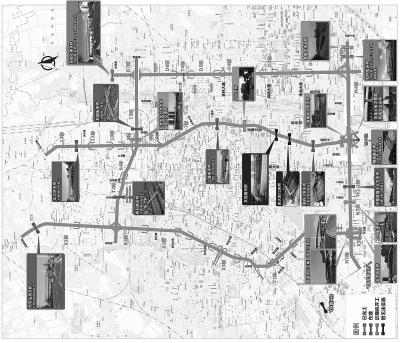

据了解,目前,“两横三纵”快速路已完工天桥8座,分别为前进大街卫星路互通立交天桥、沃尔玛天桥、卫明街天桥、会展大街天桥、亚泰大街卫星路互通立交天桥、小海龟幼儿园天桥、八中天桥、亚泰大街台北大街互通立交天桥。
“目前长春市在建天桥共7座,力争在11月30日前陆续完工。”长春市建委相关负责人介绍,这7座天桥分别是长春市司法局天桥(已优化方案)、北三环天桥、利国街天桥、青石路天桥(近日护建)、二道街天桥、南岭小学天桥、卫星路理工大学天桥。
其中,二道街天桥自6月17日复工建设开始,工人在挖探过程中发现地下存在各种管线、电缆,尤其是亚泰大街东西向还存有一条直径一米的自来水主管线,该管线承担该区域供水,排迁施工复杂。目前,经过与电力、电信、水务集团等单位的协商,已制定完成排迁方案,大型机械已于7月21日晚进场施工,现正加快施工进度,力争十一前建成并投入使用。
其他的过街天桥什么时候完工呢?记者了解到,其中长春市司法局天桥计划11月30日完工,北三环天桥计划9月30日完工,利国街天桥计划8月30日完工,青石路天桥计划9月30日完工,二道街天桥计划11月30日完工,但该工程将“十一”前完工,南岭小学天桥计划10月30日完工,卫星路理工大学天桥计划10月30日完工。
3座天桥近期开工 2座天桥暂未实施
在设计建设的天桥中,长春市近期拟开工天桥3座,分别是宜良路上的开封小学天桥、卫星路上的虹桥街天桥和明珠路天桥,相关部门正在办理树木砍伐手续及开展排迁等前期工作,计划9月1日前开工,力争12月31日前完成主体建设。
目前,长春市有2座天桥受征地、排迁及拟建天桥附近商户(居民)阻工等因素影响暂不能开工建设。市建委正与被征地单位积极协商,对能够采取优化设计方案或护建方式建设的天桥将尽快组织开工建设。
吉大东门天桥在吉林大学南岭校区东门附近,市建委组织设计单位设计优化多版人行天桥方案。但由于亚泰大街人行步道过窄、地下各种管线密布,且需占用附近单位的土地,该处天桥一直未能实施。
文昌路天桥因亚泰大街东西两侧管线密布,排迁异常复杂,同样需占用用地,因此未能开工建设。
天桥设计保证一桥一景
这些天桥都是为了方便行人出行的,那这些天桥都长啥样呢?
“我们结合市民出行需求,经过调研论证,在建设快速路过程中,按照人车分离的原则同步设计了行人过街天桥。”该负责人说,根据长春市气候特点,增设了雨棚,并对梯道采取了防滑措施,保证雨雪天气都不滑。在外观设计上与周边环境协调统一,做到“一桥一景”。
二道街快速路口将做隔离措施
目前,二道街天桥正在建设中,为避免再次发生交通事故,目前已责成交警部门在二道街人行过街天桥建成前,采取道路两侧加装隔离护栏、快速路中间设置隔离带等临时措施,限制行人横穿快速路主线,引导行人选择周边高架桥下绕行。
除了“两横三纵”快速路的20座过街天桥,还有飞跃路过街天桥也在建委的规划中。这座天桥是为了解决飞跃路欧亚卖场商圈人车分离和行人安全过街问题,已组织完成欧亚卖场飞跃路天桥设计。2013年7月,施工单位已进场施工。该负责人表示,该位置正好位于欧亚卖场20号门前,这里人流车流比较集中,市民们迫切需要建设一个过街天桥。
